東京国際展示場(29)電話設備改修工事
2018年2月9日
こんにちは、放送・施工技術事業部の上野です。
平成29年7月4日から平成30年7月31日の東京国際展示場(29)電話設備改修工事を行っています。
今回は交換機本体、電源装置、多機能電話(257台)、一般電話(339台)、PHSアンテナ(312台)、PHS子機(544台)、
その他更新工事を行っています。
平成30年1月1日~3日で作業員130名をかけ多機能電話(257台)、PHSアンテナ(312台)交換実施し作業は無事故で終了しました。
1月4日から東京ビッグサイト様に引き渡し大きな事故も無く運用されています。
東京国際展示場(29)電話設備改修工事の現場事務所です。

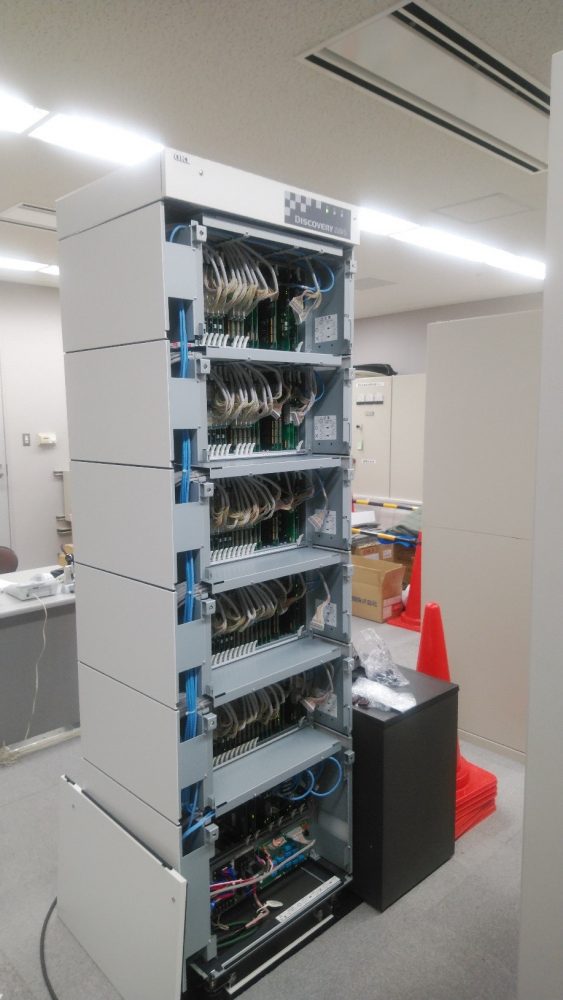

交換機本体一式で東京ビッグサイト内の電話機及びPHS電話機を管理します。

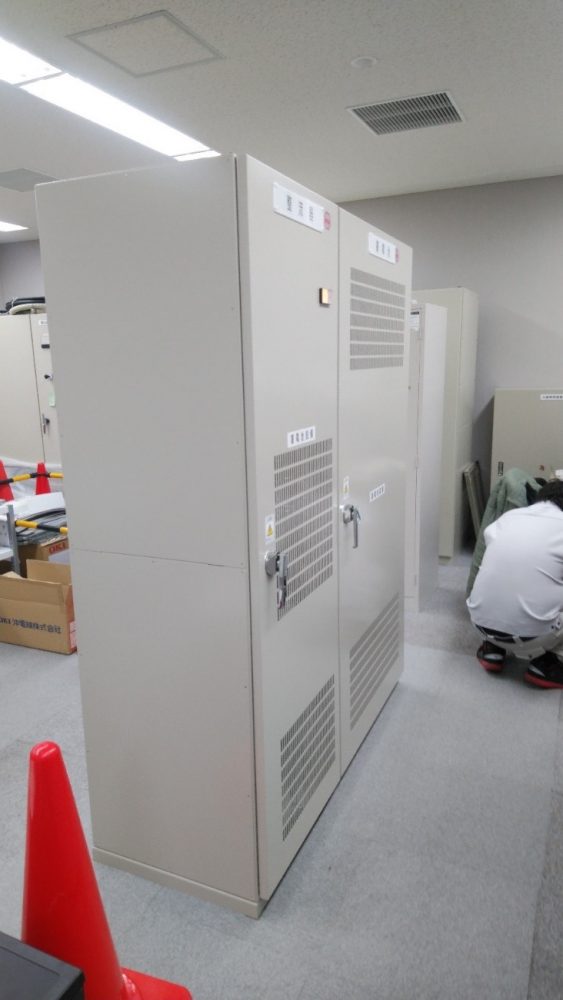

電源装置シール型据置鉛蓄電池300Ah×24セルを納めました。

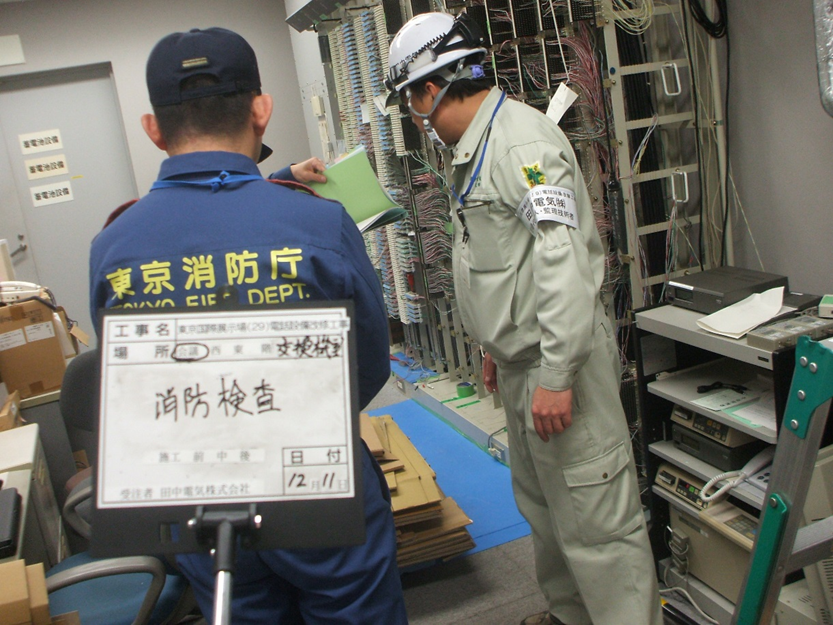

蓄電池据付後の東京消防庁の消防検査が実施されました。

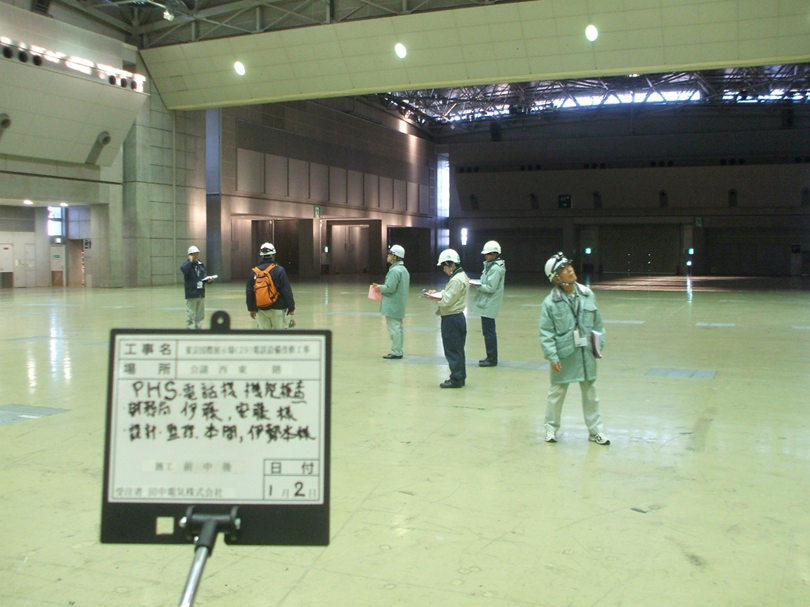

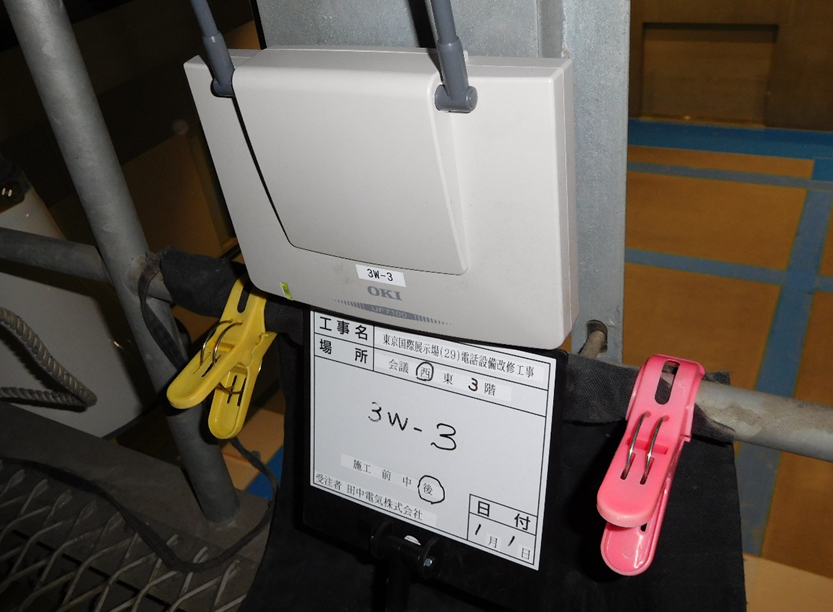

東京ビッグサイト内のPHSアンテナ312台を1月1日から3日かけて交換を実施しました。
又東京ビッグサイト内事務所の多機能電話(257台)も交換しました。
交換作業終了後同時進行で1月2日から3日にかけて全てのアンテナの機能確認及び
多機能電話機能確認を東京都財務局様が実施されました。

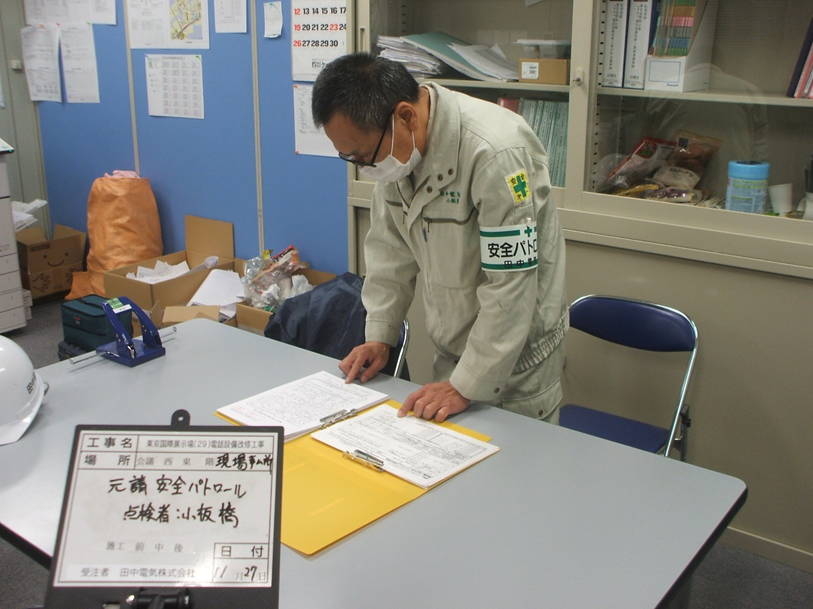

毎月1回、田中電気安全管理部よる元請け安全パトロールが実施されています。
ところで現場のお昼ご飯は現場事務所に配達してくれるお弁当を食べています。
メニューはベーコンクランチキン・豆腐ステーキおろしソース・肉野菜炒め、
シーザーマカロ二サラダ・大根さつま揚煮。
2月6日の日替わり弁当 410円 567Kcalです。
追伸 現場代理人は毎日食後のデザートであんパンかクリームパンを食べます。
私はこのような工事は初めて行いますので、勉強する事が多々あります。
作業は7月31日までありますが、最後まで気を引き締めて、怪我の無いよう無事故・無災害で頑張ろうと思います。
